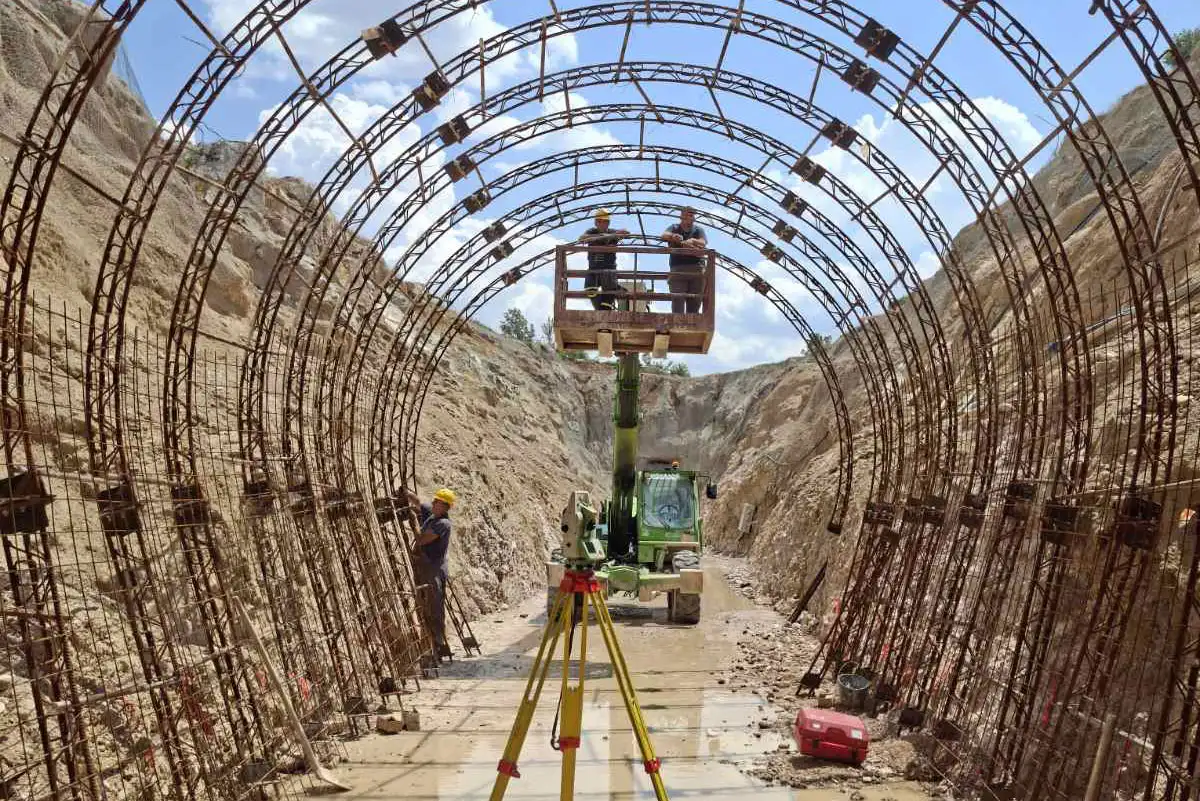

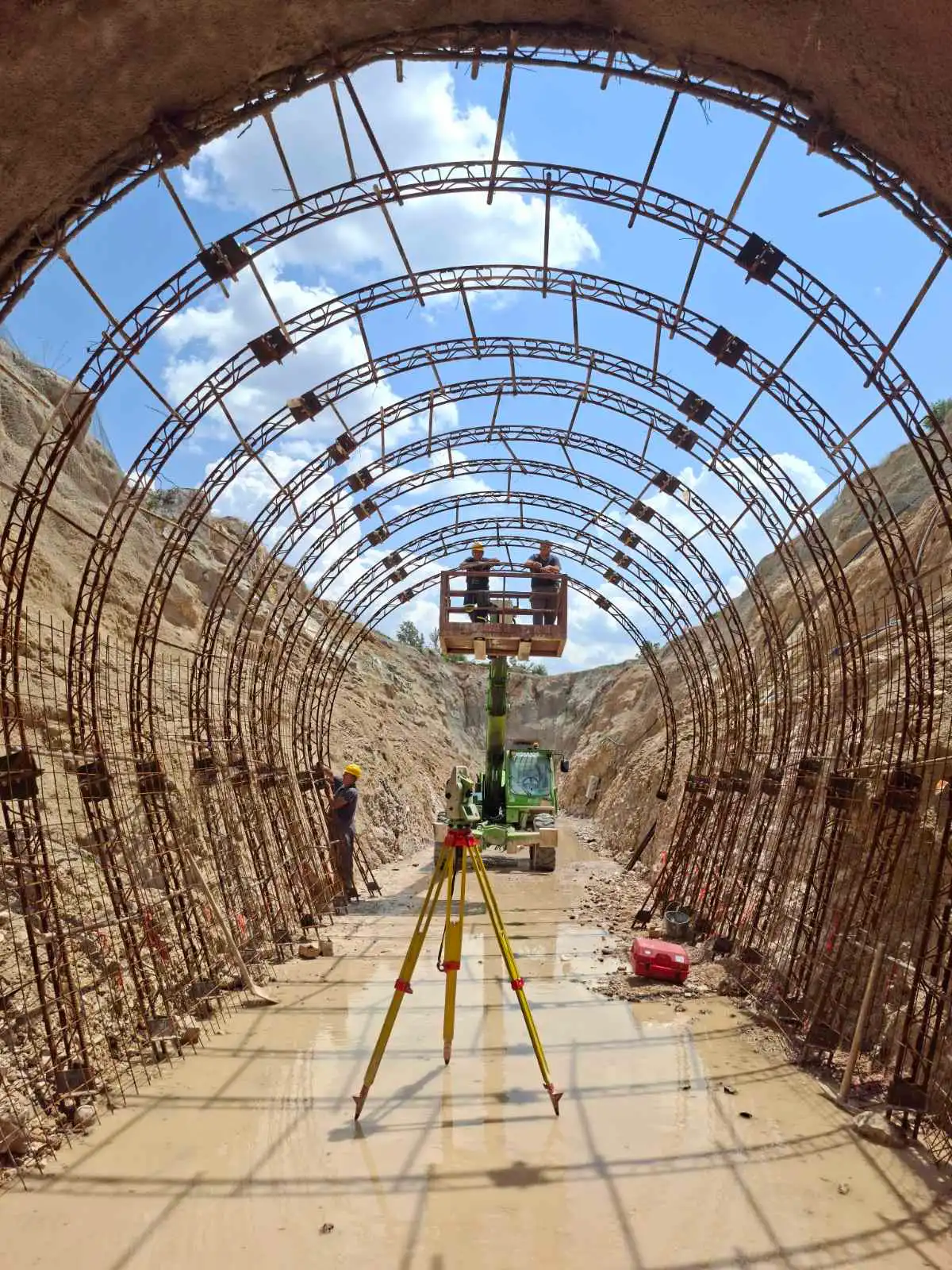

Trenutno se izvode radovi na dijelu tunela prema ulaznoj građevini izgradnjom vještačkog tunela u otvorenom iskopu, odnosno sistemom „cut-and-cover“. Ovom metodom biće izgrađeno 260,00 metara dovodnog tunela od njegovih ukupno L=12 125,00 m, što je uslovljeno specifičnom geologijiom, malim nadslojem tla iznad tunelske cijevi i s tim u vezi, povećanim rizicima po radnike.
U konstrukciji ulazne građevine završava se ugradnja zatvarača i pripadajuće mašinske opreme.
Pored toga, u iskopanom dijelu tunela intenzivno se izvode radovi na izgradnji preostalih 640 m finalne sekundarne betonske obloge čime ovaj strateški vrlo značajan projekat ulazi u završnu fazu. Ovi radovi se odvijaju predviđenomom dinamikom uz optimalnu angažovanost timova i mehanizacije na gradilištu.
Uz povoljne vremenske prilike i nastavak sadašnje dinamike izvođenja, očekujemo da će finalna sekundarna obloga dovodnog tunela biti završena u toku ove godine.
Do završetka projekta predstoje sljedeći radovi:
- izrada 640 m finalne (sekundarne) betonske obloge;
- izgradnja 260 m tunela u otvorenom iskopu sistemom “cut-and-cover”;
- izrada kolovozne konstrukcije pristupnog puta ulaznoj građevini;
izvođenje završnih i sanacionih radova
